• DNIT

Boletim 31 de março | Tarde

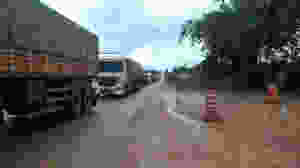

Serra da Anita com tempo seco, com fluxo bloqueado no sentido norte. As fortes chuvas dos últimos dias geraram uma fila de cerca de 40 km entre a Serra da Anita e Riozinho. No sentido norte passaram 00 carretas com 09 eixos, 00 carretas com 07 eixos e 00 caminhões, 00 rebocamentos. Já no sentido sul passaram 311 carretas com 09 eixos, 64 carretas com 07 eixos e 13 caminhões, 00 rebocamentos.


Riozinho com tempo seco com fluxo normal. Trafegabilidade normal. As equipes de apoio ao trafego estão na região realizando melhoramentos, pois as carretas apresentam dificuldade de vencer as Serras da Santinha, Paca e Sabão. No sentido norte passaram 16 carretas com 09 eixos, 08 carretas com 07 eixos e 07 caminhões, 00 rebocamentos. Já no sentido sul passaram 530 carretas com 09 eixos, 105 carretas com 07 eixos e 12 caminhões, 00 rebocamentos.


Serra do Moraes: clima seco com fluxo normal. Trafegabilidade normal. No sentido norte passaram 28 carretas com 09 eixos, 09 carretas com 07 eixos e 08 caminhões, 0 rebocamentos. Já no sentido sul, passaram 398 carretas com 09 eixos, 09 carretas com 07 eixos e 25 caminhões, 00 rebocamentos.


Sobre a Operação Radar

A inspeção diária da BR-163/PA é uma estratégia integrada para escoamento da safra 2018/2019 e faz parte do conjunto de medidas definidas pelo Ministério da Infraestrutura e DNIT, em parceria com o Exército Brasileiro. A operação, que teve início no dia 2 de dezembro de 2018 e segue até maio de 2019, traz uma série de ações, como a instalação de bases operacionais em três trechos da BR (pontos críticos), localizados entre os municípios de Novo Progresso e Moraes Almeida; mobilização de mais de 900 pessoas de equipes do DNIT e do Exército; implantação de sinalização específica para controle do tráfego, e envio de mais de 40 veículos e equipamentos especiais.


Dos 707,4 quilômetros da BR-163/PA localizados desde a divisa com Mato Grosso até a entrada para o Porto de Miritituba, 658 quilômetros já foram pavimentados pelo DNIT. Os quase 49 quilômetros a serem asfaltados estão divididos em dois lotes de obras, sendo 3 km ao sul da Vila do Caracol e 46 km sob responsabilidade do Exército perto de Moraes Almeida.


O trecho da BR-163/PA que foi mais afetado pelas chuvas, próximo à Vila do Caracol, que estava em leito natural, hoje está com os serviços de terraplenagem e drenagem realizados e de pavimentação em execução, o que elevou o nível da rodovia. Somente entre junho e outubro de 2018 já foram pavimentados mais de 33 quilômetros, e o objetivo principal da Autarquia é concluir 100% ainda em 2019. Com o avanço físico das obras neste trecho agora restam apenas sete quilômetros, que receberá as camadas finais de pavimentação e o pavimento asfáltico.


Já em relação às obras sob responsabilidade do Exército Brasileiro, houve grandes avanços com a eliminação dos principais pontos de gargalos na trafegabilidade, que são as serras da Anita e de Moraes. Por ter uma rampa muito íngreme para vencer as serras, e por estar em revestimento primário, estes trechos são constantes alvos de bloqueios neste período pelo tráfego pesado de carga. O rebaixamento de ambas as serras já foi 100% concluído, restando apenas serviços de drenagem profunda e superficial e posteriormente sua pavimentação.


O DNIT planeja a conclusão da pavimentação do corredor até o distrito de Miritituba para o ano de 2019.


ASCOM/DNIT

31/03/2019
